France 2030, 3 ans après l’annonce : la relocalisation pharmaceutique entre dans sa phase la plus critique

Un embouteillage silencieux

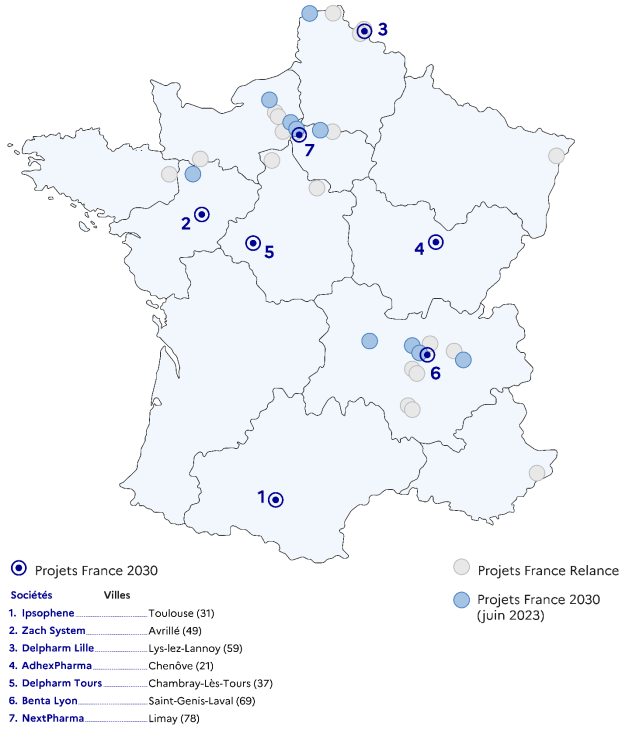

Le plan France 2030 totalise 14 projets soutenus, représentant près de 300 millions d'euros d'investissements industriels, renforçant la production de 42 médicaments essentiels sur le territoire national. AdhexPharma, Zach System, Delpharm, Pierre Fabre, Seqens, Benta Lyon : les sites s'activent les uns après les autres, sur des calendriers qui convergent tous vers la même fenêtre.

Ce calendrier concentré crée une tension que peu d'acteurs avaient anticipée. Ces projets arrivent tous, en ce moment, à la même phase critique : la qualification. Et les acteurs cherchent tous, simultanément, les mêmes profils, ingénieurs process validation avec cinq ans d'expérience en environnement stérile, experts en transfert technologique sous BPF, responsables qualité capables de structurer des dossiers auditables dès la première présentation à l'ANSM ou à la FDA.
65% des sites pharmaceutiques européens signalent des problèmes de recrutement de techniciens qualifiés. En 2026, cette tension structurelle se transforme en embouteillage opérationnel. La demande en expertise qualification a rarement été aussi forte. Le vivier de profils expérimentés, lui, ne s'est pas constitué au même rythme que les annonces d'investissement.
Pourquoi la qualification est toujours le chemin critique
Pour les grands projets d'investissement industriel, les workflows de commissioning, qualification et validation restent un goulot majeur : ils consomment du temps, des ressources, et transforment souvent la qualification en chemin critique qui retarde la mise sur le marché.
Ce n'est pas nouveau. Ce qui est nouveau, c'est l'ampleur et la simultanéité.
Les exigences réglementaires continuent de se durcir au moment précis où les sites en ont le plus besoin. Le règlement européen MDR impose des standards plus stricts. Les audits ANSM sont plus rigoureux. Les dossiers de qualification doivent être irréprochables dès la première inspection. Un responsable de validation qualification expérimenté requiert plus de cinq ans d'expérience dans l'industrie.
La qualification : là où les projets se jouent vraiment
Sur le terrain, l'embouteillage prend des formes très concrètes :
- Un nouveau site pharmaceutique sans équipe méthodes locale démarre sa phase de qualification avec les ressources du site historique déjà mobilisées par la production courante.
- Un fabricant qui a choisi des fournisseurs sous pression reçoit des équipements avec des écarts de conformité qu'il découvre au moment des tests d'acceptance.
- Une ligne en dérive depuis des mois produit des non-conformités que l'équipe interne, trop proche du problème, n'arrive plus à remonter aux causes racines.
Ces situations ne sont pas des accidents. Elles sont la conséquence logique d'un paradoxe structurel : les projets de relocalisation ont été dimensionnés pour construire vite. La qualification, elle, ne s'accélère pas par décret. Elle exige de l'expérience accumulée sur des projets similaires, savoir reconnaître les signaux faibles avant qu'ils deviennent des déviations, construire un dossier auditable dès la première présentation, ne pas découvrir au moment de l'audit ce qui aurait dû être traité six mois plus tôt.
Les workflows de commissioning, qualification et validation transforment souvent la qualification en chemin critique qui retarde la mise sur le marché. En 2026, avec 14 projets qui arrivent simultanément à cette même phase, le chemin critique est partagé et les ressources pour le tenir ne le sont pas.
Ce que les directeurs industriels doivent anticiper maintenant
La question n'est plus de savoir si les projets de relocalisation vont aboutir. Elle est de savoir lesquels vont tenir leurs délais de mise en production effective et pourquoi.
43% des personnes atteintes d'une maladie chronique ont été confrontées à une pénurie de médicaments en 2026. Le bilan global de la relocalisation est encore difficile à chiffrer, car ces projets prennent plusieurs années à se concrétiser, avec des impacts visibles à long terme.
Ce que le terrain enseigne, c'est que les sites qui tiennent leur calendrier de qualification ne sont pas nécessairement ceux qui ont les meilleurs équipements ni les budgets les plus importants. Ce sont ceux qui ont anticipé la rareté des compétences et qui n'ont pas construit leur plan de qualification en supposant que les profils expérimentés seraient disponibles au moment où ils en auraient besoin.
En 2026, la réindustrialisation pharmaceutique française n'a pas de problème de capitaux. Elle entre dans sa phase la plus exigeante en expertise terrain. Cette expertise-là, contrairement aux lignes de production, ne se commande pas sur un planning de chantier.
À retenir
- Les projets France 2030 ont été conçus sur le même horizon. Ils arrivent tous en qualification en même temps et se battent pour les mêmes experts.
- Construire une ligne pharmaceutique prend 18 à 24 mois. Former un ingénieur qualification expérimenté, cinq ans minimum. Le décalage est structurel.
- Les retards ne viennent pas des équipements. Ils viennent des déviations qu'on ne voit pas venir, des dossiers qui ne tiennent pas à l'audit, des équipes internes qui absorbent deux projets en même temps.
- Les sites qui tiennent leurs délais n'ont pas les meilleurs budgets. Ils ont anticipé la rareté des compétences avant le démarrage du chantier.
- En 2026, la réindustrialisation pharmaceutique n'a pas de problème de capitaux. Elle a un problème d'experts terrain. Ce problème ne se résout pas avec de l'argent public.
Ces situations, nous les traitons sur le terrain. Si l'une d'elles vous parle, échangeons. Découvrez nos interventions en qualification et industrialisation pharmaceutique.
